ວິທີການຕິດຕັ້ງໂຄງສ້າງເຫລໍກ

ມີຄວາມໄດ້ປຽບທີ່ໂດດເດັ່ນເຊັ່ນ: ຄວາມເຂັ້ມແຂງສູງ, ນ້ໍາຫນັກເບົາ, ລະດັບອຸດສາຫະກໍາສູງແລະໄລຍະເວລາການກໍ່ສ້າງສັ້ນ,ໂຄງສ້າງເຫຼັກໄດ້​ກາຍ​ເປັນ​ຮູບ​ແບບ​ໂຄງ​ສ້າງ​ຫຼັກ​ຂອງ​ໂຮງ​ງານ​ອຸດ​ສາ​ຫະ​ກໍາ​ທີ່​ທັນ​ສະ​ໄຫມ​, ຕຶກ​ອາ​ຄານ​ສາ​ທາ​ລະ​ນະ​ຂະ​ຫນາດ​ໃຫຍ່​ແລະ​ອາ​ຄານ​ສູງ super​. ການຕິດຕັ້ງແລະການກໍ່ສ້າງໂຄງສ້າງເຫຼັກເຮັດຫນ້າທີ່ເປັນການເຊື່ອມໂຍງທີ່ສໍາຄັນເຊື່ອມຕໍ່ຮູບແຕ້ມການອອກແບບແລະອາຄານທາງດ້ານຮ່າງກາຍ, ແລະເຕັກໂນໂລຊີການກໍ່ສ້າງແລະການຄວບຄຸມຄຸນນະພາບຂອງເຂົາເຈົ້າໂດຍກົງຜົນກະທົບຕໍ່ຄວາມປອດໄພແລະຄວາມທົນທານຂອງໂຄງສ້າງ. ເລີ່ມຕົ້ນຈາກການກະກຽມການກໍ່ສ້າງ, ເອກະສານສະບັບນີ້ຈັດລຽງຕາມຈຸດດ້ານວິຊາການຫຼັກສໍາລັບການຕິດຕັ້ງໂຄງສ້າງເຫລໍກຕ່າງໆລວມທັງໂຄງສ້າງເຫຼັກຊັ້ນດຽວ, ຫຼາຍຊັ້ນແລະສູງເຊັ່ນດຽວກັນກັບໂຄງສ້າງຕາຂ່າຍເຫຼັກ, ເພື່ອສະຫນອງເອກະສານອ້າງອີງສໍາລັບອົງການຈັດຕັ້ງການກໍ່ສ້າງໃນພື້ນທີ່ແລະການຄວບຄຸມຄຸນນະພາບ.

ການກະກຽມການກໍ່ສ້າງ

ກ່ອນອື່ນ ໝົດ, ລະບົບເຕັກນິກການຕິດຕັ້ງຕ້ອງໄດ້ຮັບການສ້າງຂື້ນ. ການຕິດຕັ້ງແບບຕໍ່ຊິ້ນແມ່ນໄດ້ຮັບຮອງເອົາສໍາລັບໂຄງສ້າງເຫຼັກຊັ້ນດຽວ, ໃນຂະນະທີ່ການຕິດຕັ້ງທີ່ສົມບູນແບບຖືກນໍາໃຊ້ກັບລະບົບມຸງແລະໂຄງສ້າງເຫຼັກຫຼາຍຊັ້ນ. ນອກຈາກນັ້ນ, ອຸປະກອນ hoisting, ເຄື່ອງຈັກກໍ່ສ້າງ, ອົງປະກອບເຫຼັກ, ອຸປະກອນການເຊື່ອມໂລຫະແລະ fasteners ຕ້ອງໄດ້ຮັບການອຸປະກອນຢ່າງເຕັມສ່ວນ. ລະດັບຄວາມສູງຂອງພື້ນຖານຖັນ, ຕັດທອນລາຍຈ່າຍແລະ bolts ສະມໍຕ້ອງໄດ້ຮັບການກວດກາຄືນໃຫມ່, ອົງປະກອບຂອງເຫລໍກຕ້ອງໄດ້ຮັບການອະນາໄມ, ແລະເສັ້ນອອກສໍາລັບການຕັ້ງຕໍາແຫນ່ງຈະຖືກຫມາຍ.

Installation Methods of Steel Structures

ການຕິດຕັ້ງໂຄງສ້າງເຫຼັກຊັ້ນດຽວ

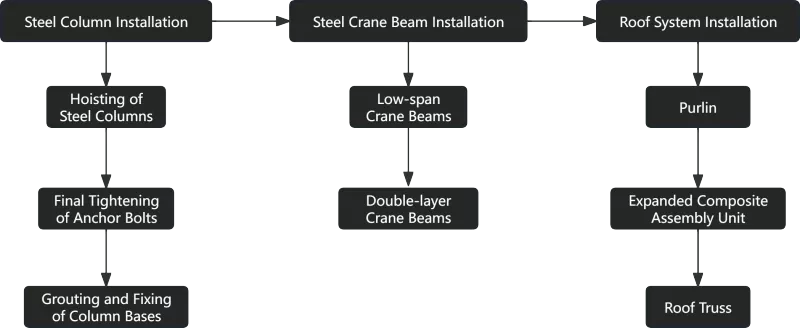

ຖັນເຫຼັກແມ່ນ hoisted ໂດຍ lashing ໂດຍກົງຈຸດດຽວ. ຫຼັງຈາກການຈັດວາງກັບ bolts ສະມໍສໍາລັບການແກ້ໄຂຊົ່ວຄາວ, ຕໍາແຫນ່ງແລະແນວຕັ້ງຂອງພວກມັນຈະຖືກປັບ. ການແຫນ້ນສຸດທ້າຍຂອງ bolts ແລະການເຊື່ອມໂລຫະຂອງແຜ່ນພື້ນຖານຈະຕ້ອງດໍາເນີນການກ່ອນທີ່ຈະ grouting ຢູ່ໃນຖານຖັນ. Crane beams ຖືກຍົກດ້ວຍ lashing ສອງຈຸດແລະອຸປະກອນທີ່ມີປ້າຍຊື່ເພື່ອປ້ອງກັນການ collision; ຄວາມສູງ, ແກນ ແລະແນວຕັ້ງຂອງພວກມັນຈະຖືກປັບຫຼັງຈາກວາງຕຳແໜ່ງ. ມຸງຫຼັງຄາຕ້ອງຖືກ hoisted ພຽງແຕ່ຫຼັງຈາກຖັນເຫຼັກແມ່ນສະຖຽນລະພາບ. ອົງປະກອບຂອງຫລັງຄາສາມາດໄດ້ຮັບການປະກອບລ່ວງຫນ້າເຂົ້າໄປໃນຫນ່ວຍງານທີ່ເຂັ້ມງວດສໍາລັບການ hoisting, ແລະ purlins ຕ້ອງໄດ້ຮັບການຕິດຕັ້ງຫຼັງຈາກ trusses ມຸງແມ່ນ positioned.

Installation Methods of Steel Structures

ການຕິດຕັ້ງໂຄງສ້າງເຫຼັກຫຼາຍຊັ້ນ ແລະ ສູງ

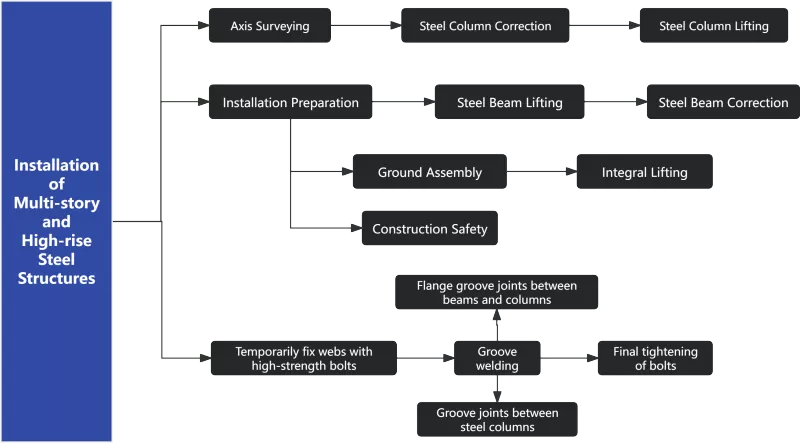

ເງິນອຸດໜູນເຄື່ອງຈັກສໍາລັບການເຊື່ອມໂລຫະການຫົດຕົວແມ່ນສະຫງວນໄວ້ສໍາລັບອົງປະກອບຂອງໂຄງສ້າງເຫຼັກຫຼາຍຊັ້ນແລະສູງ. ແກນຖືກໂອນຈາກສາຍຄວບຄຸມພື້ນດິນສໍາລັບການ hoisting ແລະ calibration ຂອງຖັນເຫຼັກ. ກ່ອນທີ່ຈະຍົກ beams ເຫຼັກ, ຕົວກໍານົດການຂອງ corbels ຖັນຕ້ອງໄດ້ຮັບການກວດກາແລະສະຖານທີ່ປ້ອງກັນຄວາມປອດໄພຕ້ອງໄດ້ຮັບການຈັດລຽງ. ຫຼັງຈາກການຈັດຕໍາແຫນ່ງ, ລະດັບຄວາມສູງແລະເສັ້ນສູນກາງຈະຖືກປັບຊ້ໍາເລື້ອຍໆ, ຕິດຕາມດ້ວຍການກໍ່ສ້າງເຊື່ອມຕໍ່ທຸກປະເພດຂອງອົງປະກອບ.

Installation Methods of Steel Structures

ການຕິດຕັ້ງ Steel Space Truss

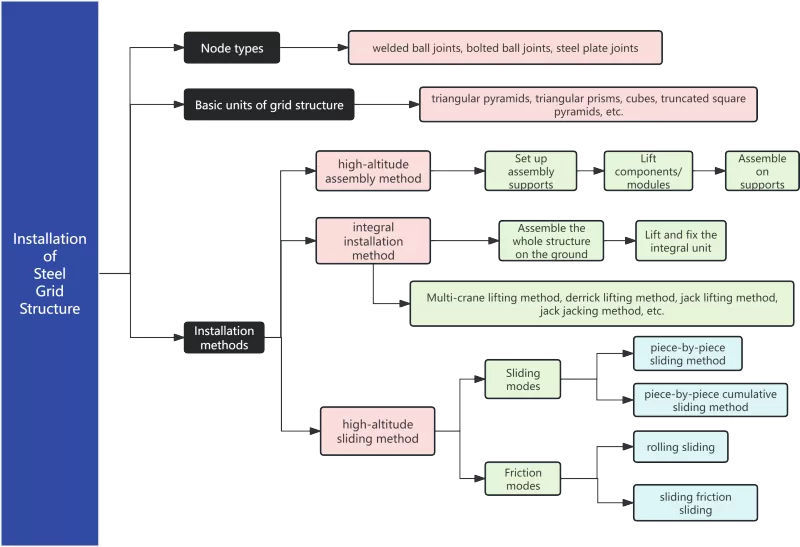

ທໍ່ອາວະກາດແມ່ນໂຄງສ້າງຫລັງຄາຍາວທີ່ໃຊ້ກັນຢ່າງກວ້າງຂວາງທີ່ມີສະມາຊິກຫນາແຫນ້ນ, ເຮັດໃຫ້ການກໍ່ສ້າງມີຄວາມຫຍຸ້ງຍາກຫຼາຍກ່ວາໂຄງສ້າງແບບ planar. ມັນສ່ວນໃຫຍ່ແມ່ນຮັບຮອງເອົາສາມປະເພດຂອງຂໍ້ຕໍ່, ແລະຮູບຮ່າງຂອງ planar ຕ່າງໆສາມາດໄດ້ຮັບການປະກອບໂດຍການສົມທົບຫຼາຍຫນ່ວຍພື້ນຖານ. ມີສາມວິທີການກໍ່ສ້າງຕົ້ນຕໍສໍາລັບ trusses ຊ່ອງ: ການປະກອບການໃນລະດັບສູງຮຽກຮ້ອງໃຫ້ມີອຸປະກອນ hoisting ຂະຫນາດໃຫຍ່ທີ່ບໍ່ມີແຕ່ບໍລິໂພກປະລິມານຫຼາຍຂອງສະຫນັບສະຫນູນແລະປະກອບດ້ວຍການດໍາເນີນງານລະດັບສູງຢ່າງກວ້າງຂວາງ; ການຕິດຕັ້ງແບບປະສົມປະສານບໍ່ຈໍາເປັນຕ້ອງສະຫນັບສະຫນູນ, ມີລັກສະນະການເຮັດວຽກທີ່ມີຄວາມສູງຫນ້ອຍແລະຄຸນນະພາບການເຊື່ອມໂລຫະທີ່ຫມັ້ນຄົງ, ແຕ່ມັນກໍານົດຄວາມຕ້ອງການສູງກ່ຽວກັບອຸປະກອນ hoisting ແລະເຕັກໂນໂລຢີການກໍ່ສ້າງ; ການເລື່ອນລະດັບຄວາມສູງຫຼີກລ້ຽງການປະກອບຊຸດເຕັມທີ່ຮອງຮັບການເຮັດວຽກທີ່ມີຄວາມສູງປານກາງແລະການໂຫຼດ hoisting ທີ່ກະແຈກກະຈາຍ, ໃນຂະນະທີ່ການເລື່ອນພິເສດຈະຖືກວາງໄວ້ລ່ວງຫນ້າແລະຄວາມແມ່ນຍໍາຂອງ synchronization ຂອງການເລື່ອນຕ້ອງໄດ້ຮັບການຄວບຄຸມຢ່າງເຂັ້ມງວດ.

Installation Methods of Steel Structures

ໂຄງສ້າງເຫຼັກການຕິດຕັ້ງແມ່ນໂຄງການລະບົບທີ່ຮຽກຮ້ອງໃຫ້ມີການປະສານງານຂອງຂັ້ນຕອນການເຮັດວຽກຫຼາຍແລະການຄ້າ. ຄຸນນະພາບແລະປະສິດທິພາບຂອງມັນອີງໃສ່ການປະສານງານແບບປະສົມປະສານຂອງການກະກຽມເບື້ອງຕົ້ນ, ໂຄງການ hoisting, ການແກ້ໄຂໃນຂະບວນການແລະການຄຸ້ມຄອງຄວາມປອດໄພ. ສໍາລັບໂຄງສ້າງຊັ້ນດຽວ, ຄວນໃຫ້ຄວາມສໍາຄັນກັບລໍາດັບຂອງອົງປະກອບ hoisting ແລະຄວາມຫມັ້ນຄົງໃນລະຫວ່າງການວາງຕໍາແຫນ່ງ. ສໍາລັບອາຄານຫຼາຍຊັ້ນແລະສູງ, ການຄວບຄຸມຢ່າງເຂັ້ມງວດຈະຖືກປະຕິບັດຕໍ່ການເຊື່ອມໂລຫະການຫົດຕົວແລະຄວາມຖືກຕ້ອງຂອງສາຍສົ່ງຕາມແນວຕັ້ງ. ສໍາລັບໂຄງສ້າງ truss ຊ່ອງຍາວ, ວິທີການກໍ່ສ້າງລວມທັງການປະກອບລະດັບສູງ, ການຍົກແລະການເລື່ອນແບບປະສົມປະສານຕ້ອງຖືກເລືອກຕາມເງື່ອນໄຂຂອງສະຖານທີ່ທ້ອງຖິ່ນ, ແລະການຄ້າລະຫວ່າງການບໍລິໂພກສະຫນັບສະຫນູນ, ປະລິມານການເຮັດວຽກສູງແລະຄວາມອາດສາມາດຂອງອຸປະກອນຈະຖືກແກ້ໄຂຢ່າງຖືກຕ້ອງ.

Installation Methods of Steel Structures

ໃນການກໍ່ສ້າງຕົວຈິງ, ພຽງແຕ່ຄວາມເຂົ້າໃຈຢ່າງເຕັມທີ່ກ່ຽວກັບຈຸດປະສົງຂອງການອອກແບບ, ປະຕິບັດຕາມລະຫັດແລະມາດຕະຖານຢ່າງເຂັ້ມງວດ, ເສີມສ້າງການຕິດຕາມການສໍາຫຼວດ, ແລະການນໍາໃຊ້ເຕັກນິກການກໍ່ສ້າງທີ່ເຫມາະສົມທີ່ເຫມາະສົມກັບລັກສະນະໂຄງສ້າງຂອງໂຄງການທີ່ແຕກຕ່າງກັນສາມາດຮັບປະກັນການຕິດຕັ້ງໂຄງສ້າງເຫຼັກກ້າທີ່ປອດໄພ, ປະສິດທິພາບແລະຖືກຕ້ອງ, ວາງພື້ນຖານທີ່ເຂັ້ມແຂງສໍາລັບການຈັດສົ່ງທີ່ມີຄຸນນະພາບສູງຂອງໂຄງການກໍ່ສ້າງທັງຫມົດ.

Installation Methods of Steel Structures

ມີ 21 ປີຂອງປະສົບການໃນຄວາມເລິກໃນອຸດສາຫະກໍາໂຄງສ້າງເຫຼັກ,EHSSດໍາເນີນໂຄງການໂຄງປະກອບການເຫຼັກກ້າທີ່ກວ້າງຂວາງ, ກວມເອົາການຜະລິດແລະການຕິດຕັ້ງອົງປະກອບເຫຼັກ. ນັບຕັ້ງແຕ່ການເປີດຕົວຂອງຂໍ້ລິເລີ່ມ Belt and Road, ພວກເຮົາໄດ້ສົ່ງອອກອົງປະກອບໂຄງສ້າງເຫຼັກຂະຫນາດໃຫຍ່ຈໍານວນຫລາຍແລະສົ່ງໂຄງການຕິດຕັ້ງຢູ່ຕ່າງປະເທດ. ໂດຍມີຄວາມຊໍານານໃນການຕິດຕັ້ງຢ່າງກວ້າງຂວາງ, ພວກເຮົາສາມາດຮັບມືກັບສິ່ງທ້າທາຍໃນການຕິດຕັ້ງຂອງໂຄງສ້າງທີ່ສັບສົນຕ່າງໆ, ຕັ້ງແຕ່ກອງປະຊຸມອຸດສາຫະກໍາຊັ້ນດຽວແລະອາຄານຊັ້ນສູງຈົນເຖິງທໍ່ທໍາມະດາແລະຕາຂ່າຍໄຟຟ້າຂະຫນາດໃຫຍ່. ຄວາມສາມາດດ້ານວິຊາຊີບທີ່ເຂັ້ມແຂງຂອງພວກເຮົາປົກປ້ອງການດໍາເນີນງານທີ່ຫມັ້ນຄົງໃນໄລຍະຍາວຂອງທຸກໆໂຄງການໂຄງສ້າງເຫຼັກ.

ຂ່າວທີ່ກ່ຽວຂ້ອງ
ຝາກຂໍ້ຄວາມໃຫ້ຂ້ອຍ
X
ພວກເຮົາໃຊ້ cookies ເພື່ອສະເຫນີໃຫ້ທ່ານມີປະສົບການການຊອກຫາທີ່ດີກວ່າ, ວິເຄາະການເຂົ້າຊົມເວັບໄຊທ໌ແລະປັບແຕ່ງເນື້ອຫາ. ໂດຍການນໍາໃຊ້ເວັບໄຊທ໌ນີ້, ທ່ານຕົກລົງເຫັນດີກັບການນໍາໃຊ້ cookies ຂອງພວກເຮົາ. ນະໂຍບາຍຄວາມເປັນສ່ວນຕົວ
ປະຕິເສດຍອມຮັບ
